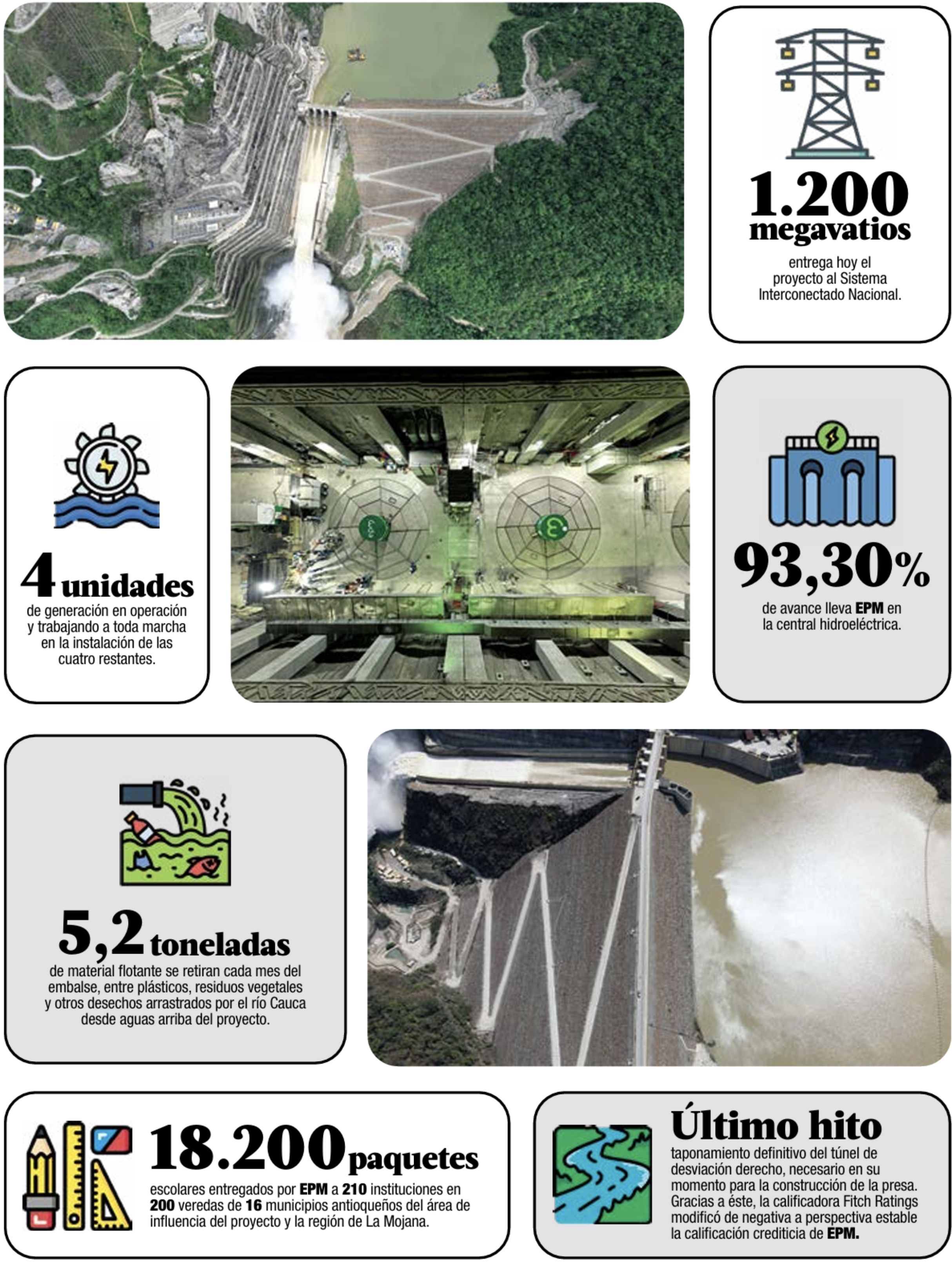

Para entrar en operación la totalidad de las turbinas a finales de 2027, las obras del proyecto Hidroituango no paran. El taponamiento definitivo del túnel de desviación derecho, hito reciente.
